國網內江供電公司:全年投運7個電網項目助力經濟發展

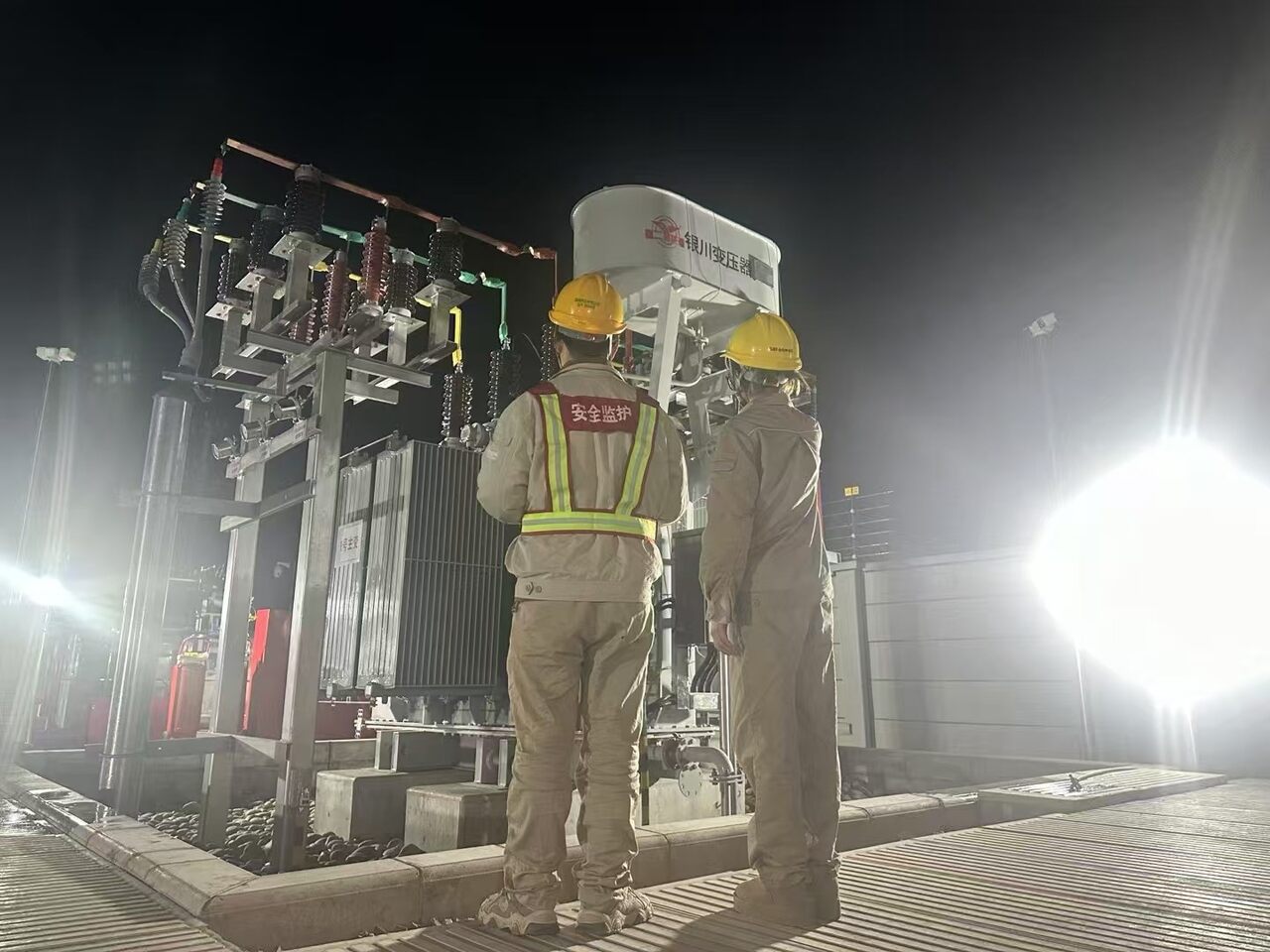

時間:2024-12-25 15:42:49 來源:內江廣播電視臺12月24日,國網內江供電公司新建的資中35千伏高樓變電站投運,標志著2024年內江電網重點工程全部投運,為內江電網備戰迎峰度冬奠定堅實基礎,為民生用電和經濟社會發展用電提供堅強有力保障。
2024年,內江供電公司深入實施電網建設三年攻堅專項行動,加快建設現代一流電網。建管35千伏及以上大中型電網工程18項,續建6項,新開工12項,先后投產1個220千伏高鐵供電工程、2個35千伏輸變電新建工程、4個35千伏及以上變電站擴建工程,全年新增輸電線路70.71公里,新增變電容量20.6萬千伏安。
內江供電公司堅決扛牢電網建設重任,不斷深化政企聯動,強化專業配合,多措并舉推進電網建設項目有序推進。為確保工程順利進行,提前對各電網項目進行現場勘查,根據實際情況“倒排工期”,精心制定《施工項目進度表》。在項目管理中采用“掛圖作戰”策略,確保工程按時推進,針對各項目復雜的施工環境推演高風險作業,優化人力調配和施工進度。同時強化安全生產,執行安全生產責任制,加強安全教育,堅決開展反違章工作。此外對施工車輛、設備、人員、物資等關鍵環節實現全過程管理,確保施工高效、物資及時到位。
經濟發展,電力先行。2025年,內江供電公司將秉承“人民電業為人民”的企業宗旨,不斷提升電網建設和管理水平,有序推進500千伏內江II站、220千伏迎祥變電站等工程建設,為民生用電和經濟社會發展用電提供更加可靠的電力保障。
